大塘镇投资项目政务服务全流程攻略之企业水电气报装

品质大塘

从建设到落成要搬进新的楼宇

首先要解决的当然是

企业水电气报装

生产用水不通怎么行?

厂房黑灯瞎火怎么行?

企业饭堂没烟火气怎么行?

少了水电气

处处受牵制

用水、用电、用气的报装办理

多渠道,简流程

全方位助推企业开工投产

用水

大塘企业用水报装流程(临水和永久用水)

办理方式

线下办理

办理地点

大塘镇行政服务中心水电气电视联办窗口或大塘水厂前台(佳利达环保公司)。

‍

        ‍ 大塘镇行政服务中心


大塘水厂(佳利达环保公司)

准备材料

1、企业营业执照

2、法人身份证复印件

3、土地证或者房产证

4、开票资料

5、佛山农商行开户许可证

6、代办人身份证

办理时限

15个工作日内完成查看现场并出具合同(含报价),报装用户缴费后15个工作日内完成安装。

用电

企业临时用电报装和永久用电报装

办理方式:

PART
0
1
.线上办理

1 、手机微信关注“南网在线”公众号办理

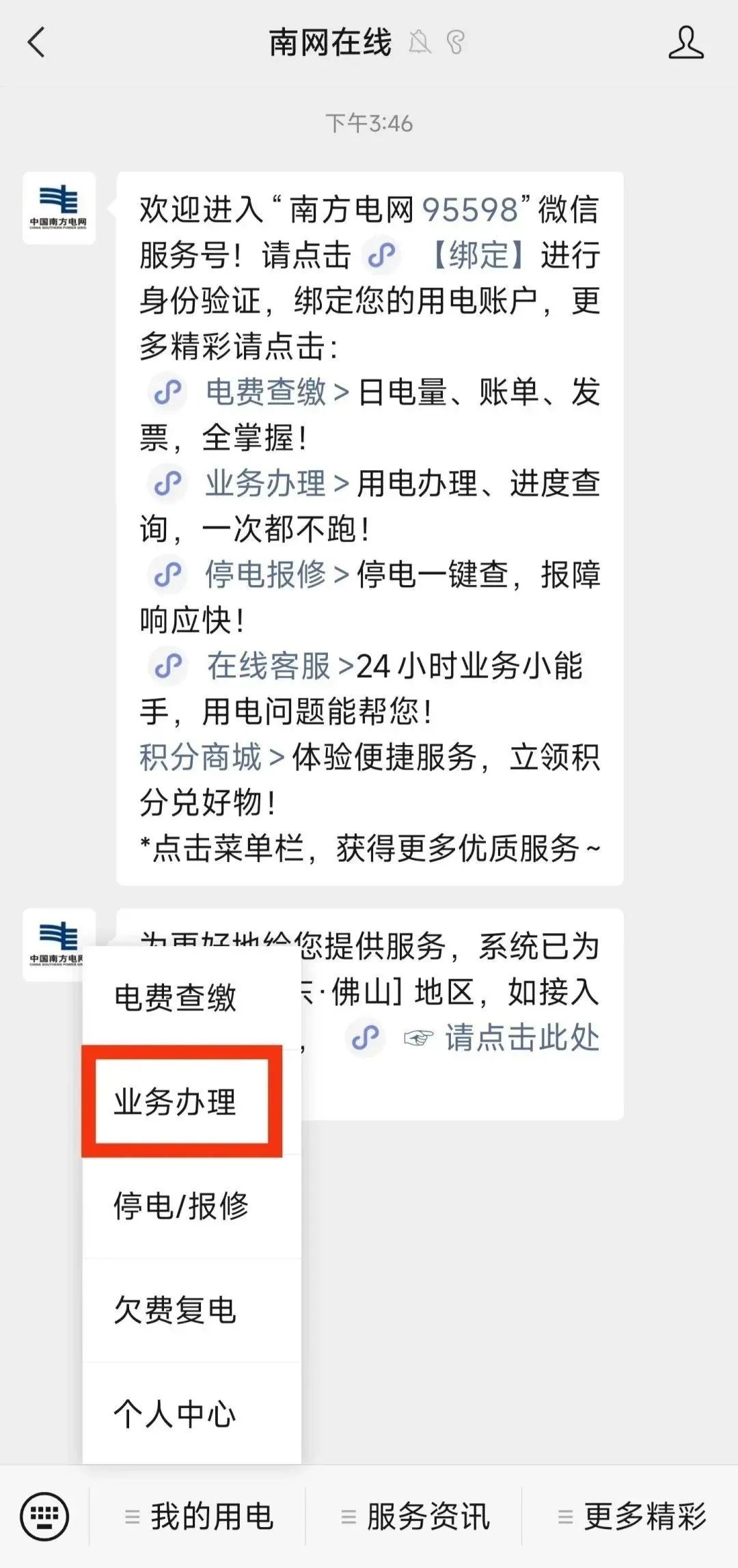

①选择“我的用电”--“业务办理”

②选择“用电申请”

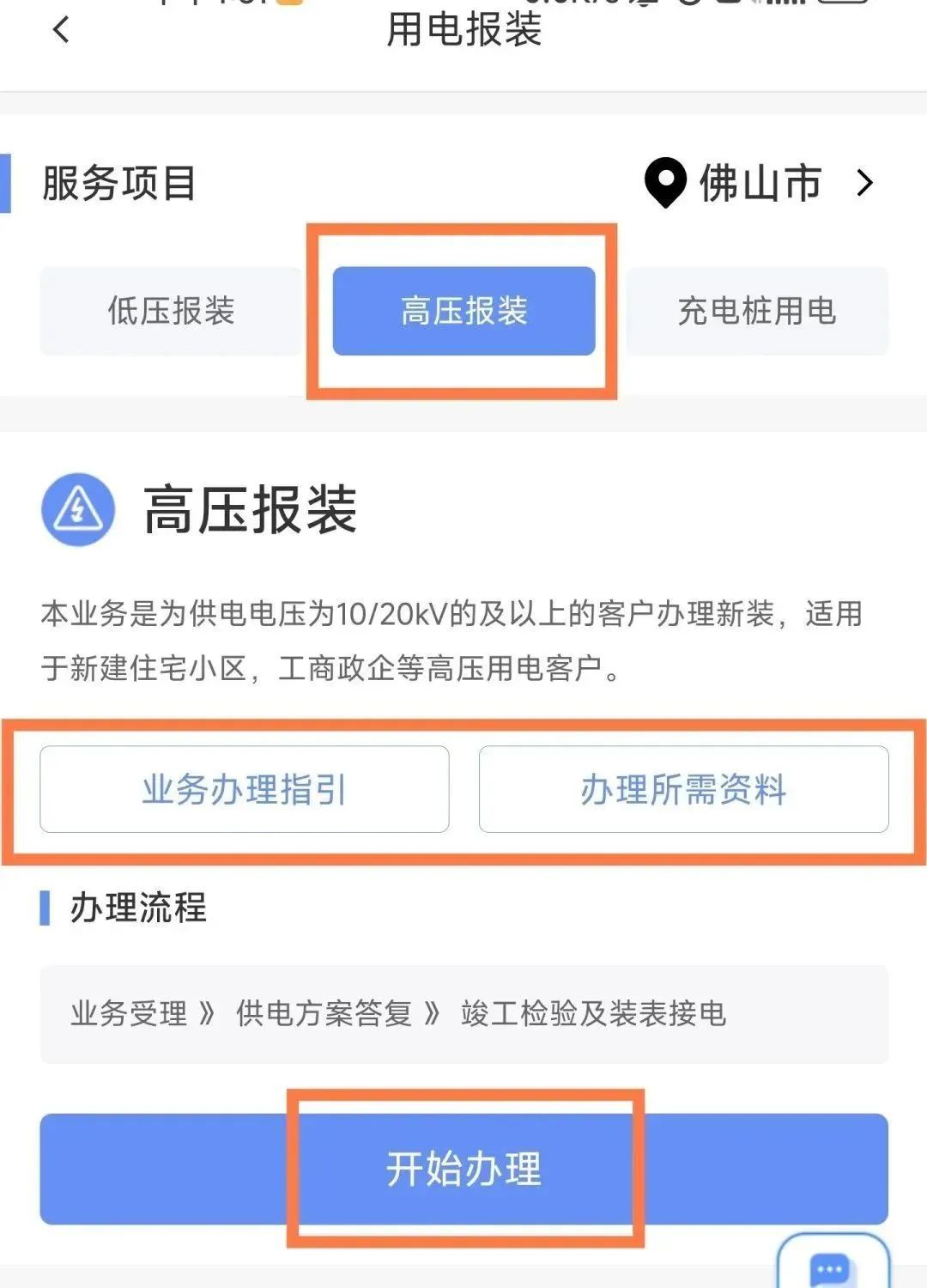

③选择“高压报装”,内有详细的“业务办理指引”和“办理所需材料”,选择“开始办理”,按要求办理。

2、下载“南网在线”APP

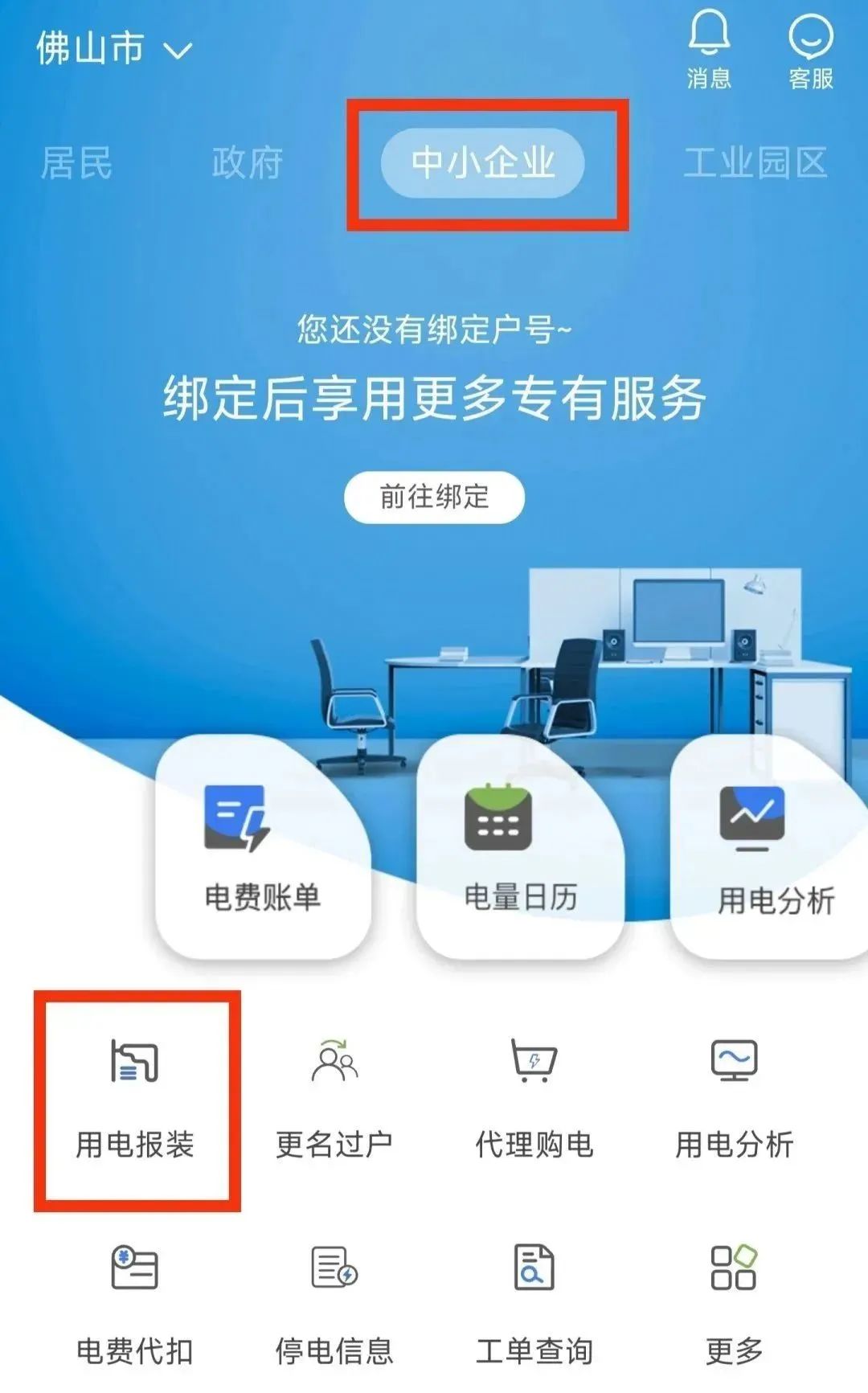

①定位选择:佛山市,首页选择“中小企业”--“用电报装”。

②选择“高压报装”,内有详细的“业务办理指引”和“办理所需材料”,选择“开始办理”,按要求办理。

PART
0
2
.线下办理

办理地点:大塘镇行政服务中心水电气电视联办窗口或中国南方电网(大塘营业厅)

‍

           中国南方电网(大塘营业厅)
‍

1、办理对象:

高压客户(即10千伏及以上的高压客户、重要客户)办理用电新装、增减容业务。

2、办理资料

①业务受理资料5项:营业执照、法人身份证、用电地址物权证件、扣费资料、开票信息。

②设计审查资料2项:设计委托书、设计单位资质证明、用电工程设计图纸。(如无此环节则不需提供)

③中间检查资料1项:隐蔽工程施工及实验记录。(如无此环节则不需提供)

④竣工检验及装表接电资料8项:施工委托书、施工单位资质证明材料、试验委托书、试验单位资质证明材料、电气设备交接试验报告、安全工具试验报告、竣工图纸及主要设备出厂合格证、出厂试验报告、型式试验报告。

3、办理环节及时限

①10千伏电压等级业务环节3个:业务受理、供电方案答复、竣工检验及装表接电。

35千伏电压等级业务环节5个:业务受理、供电方案答复、设计审查、中间检查、竣工检验及装表接电。

②办理时限:

1.单电源21日:业务受理1日、供电方案答复10日、设计审查3日、中间检查2日、竣工检验及装表接电6日。(上述时间为:工作日)

2.双电源29日:业务受理1日、供电方案答复18日、设计审查3日、中间检查2日、竣工检验及装表接电6日。(上述时间为:工作日)

4、温馨提示

①客户对受电工程可自主选择有资质的设计、施工及设备供应单位,有关信息可浏览营业厅公告或电力监管部门的公告信息。

②如您在办理业务过程中有疑问,可致电大塘供电服务热线13790003404。

用气

企业办理用气请选择非居民用气报装渠道↓

办理方式

一、线下办理

客户只需拨打热线:96717,即可实行“0跑腿”报装。佛燃能源对新报装和在用气的非居民用户配备客户经理执行一对一上门服务,负责跟进和指导用户完成从报装到通气的各项工作,最大程序方便用户。

办理地点:大塘镇行政服务中心水电气电视联办窗口或三水能源营业厅
          三水能源营业厅

二、线上办理
1、关注手机微信公众号:佛燃能源

①选择“e网通”

②选择“非居民报装”,进入“佛燃能源工商户”小程序。

③选择“申请报装”,按要求办理。

2、网上营业厅:佛燃能源(https://foran6.towngasvcc.com/home/)

准备材料

①营业执照、法人身份证或个人身份证

②物业权属证明

办理时限

受理申报后1个工作日内完成现场勘察、预算报价;不涉外线工程,燃气公司在验收合格后,1个工作日内完成接收通气;涉外线工程的项目,燃气公司在验收合格、取得相关行政许可后,3个工作日内完成接收通气。

业务流程

除了「企业水电气报装」

多的是你不知道的

便捷政务服务体验

更多办事攻略等你解锁

来源:大塘镇行政服务中心
