南海供电局:对标最优最好提升“获得电力”水平赋能经济发展
“现在真是太方便了,园区每个企业都有一块电表直接计费,用电成本大幅降低,为供电的高效服务点赞!”前段时间,狮山万洋众创城的王女士对新安装的电能表竖起了大拇指,这也是南海供电局持续提升“获得电力”水平,提升电力营商环境的一次服务缩影。
2022年以来,南海供电局不断优化电力营商环境,多维度提升“获得电力”水平,持续建优建强现代供电服务体系,高质量满足全区重大项目和产业园区用电需求,赋能经济发展。

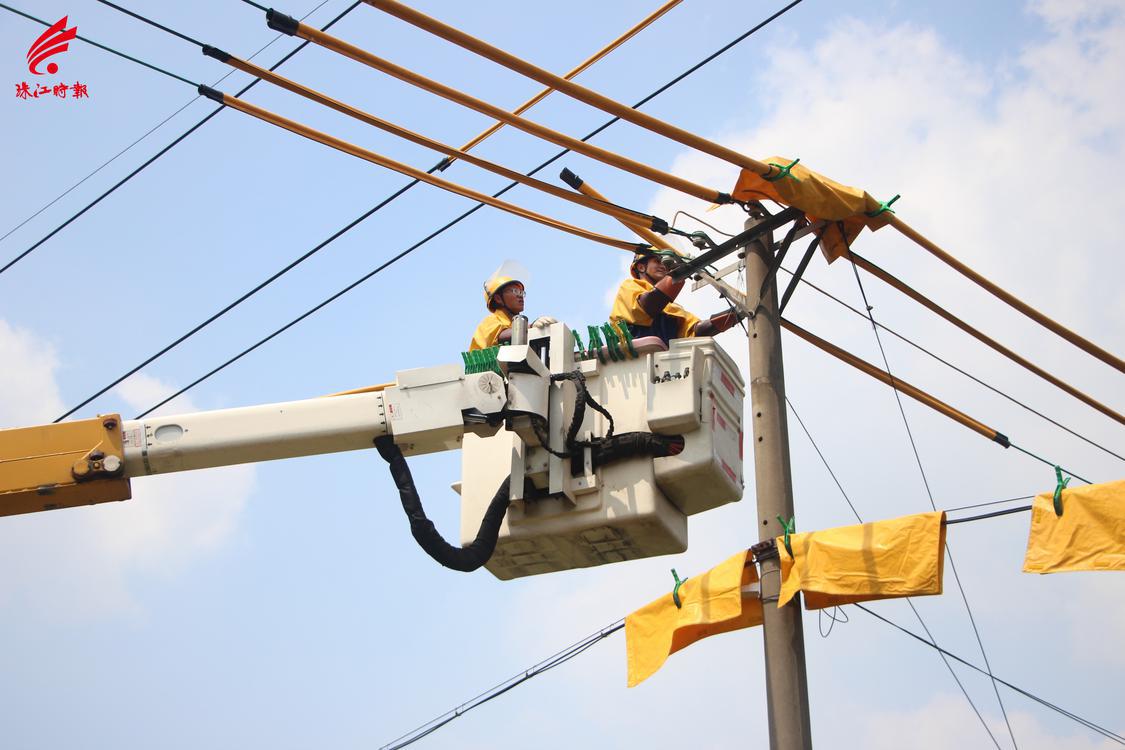

里水供电所工作人员在高空中开展带电作业,切割负荷提高供电可靠性。张宇晖 摄
最快“用上电”
提质增效创建高可靠供电示范区
经济发展,电力先行。结合三龙湾南海片区打造“ 科技城·中央科创区”的总体规划,南海供电局加速推进电网建设,试点低压可视化、中压智能化改造,提升三山新城的供电稳定性与可靠性。
季华实验室二期工程位于三山变电站与林岳变电站的供电区域内,须由两个变电站同时供电。但由于三山变电站内10千伏间隔数量紧张,林岳新交通轻轨建设工程也对施工带来了影响,短期内无法新建线路,用电需求难以得到满足。
了解到季华实验室二期工程所处的困境后,为解决客户需求,助力高新产业建设大局,南海供电局迅速成立了“季华实验室二期工程供电方案可行化”专项工作组,做到早对接、早服务、早用电。
经过和政府、轨道交通承建方等单位的充分沟通后,工作组最终向季华实验室提出“阶段化”用电方案的建议,以“腾出”已有10千伏间隔的方式,作为短期方案优先保证供电;远期方案则将完全实现“三供三备”的供电方式,满足其高可靠性用电需求。
对于三山新城的电力发展,南海供电的目标是,加快推进220千伏港口站等6项主网工程建设,将其打造成南方电网公司“高可靠性电网建设示范区”,省级“现代化电网典型示范区”,力争在2024年南方五省区率先基本建成全电压等级的数字电网。

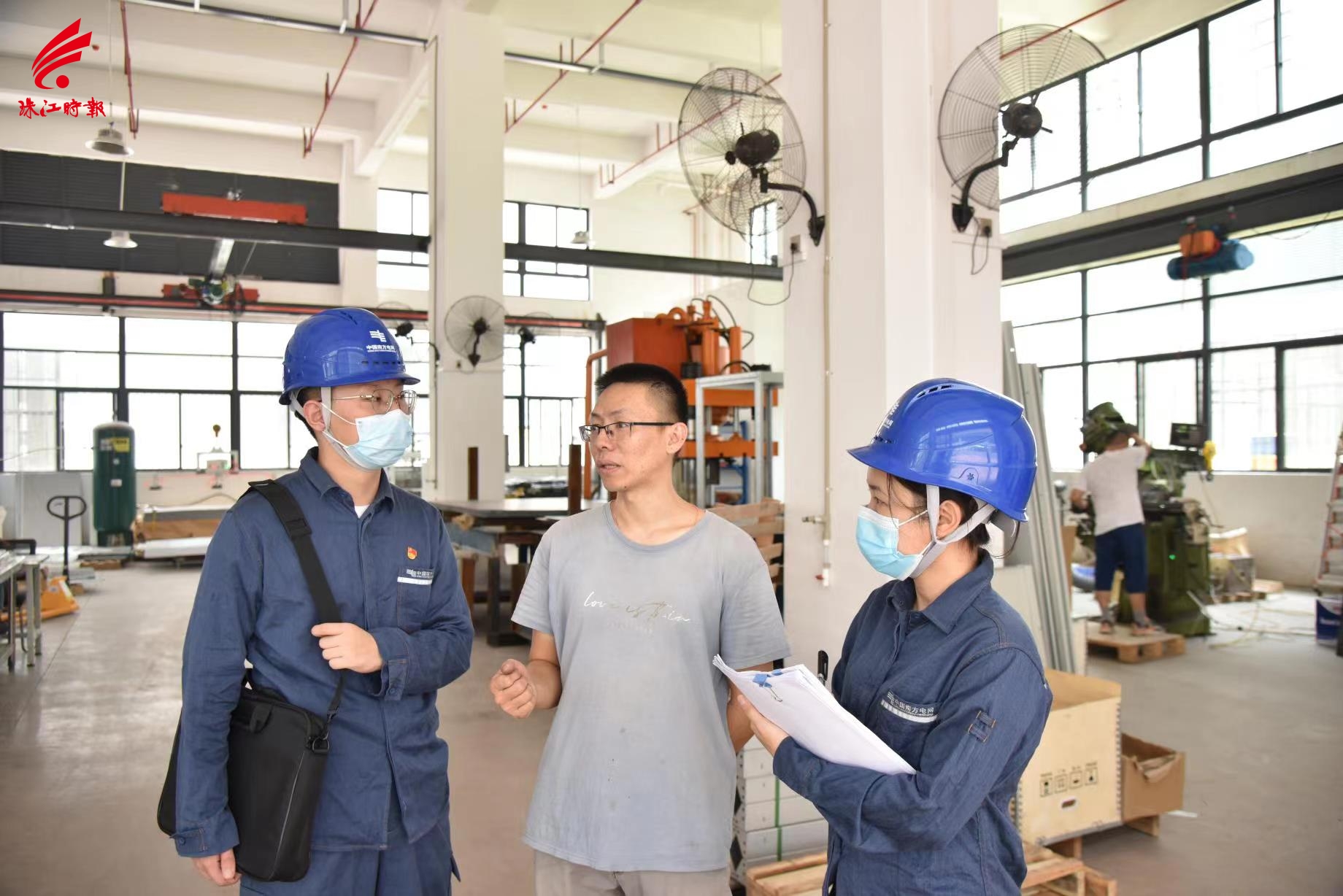

罗村供电所工作人员到广东福迪汽车零部件有限公司开展用电检查服务。刘雨欣 摄
可靠“不停电”
全面布局保障重要项目用电
提升“获得电力”水平,全面布局保障重要项目用电,也是南海供电局的“重中之重”。南海区大沥镇110千伏海北变电站,是黄岐地区电力供应的“心脏”,超2万家电商企业的用电离不开它的稳定运行。
近年来,海北变电站负载持续攀升,为了匹配大沥镇“粤港澳大湾区产业直播电商之都”的目标定位,满足未来3至5年的发展用电,海北站改造工程刻不容缓。尤其是改造涉及到线路横跨市政路等重要地点,调整方案复杂;与此同时,海北站改造与夏季用电高峰期“撞车”,需要紧急协调人力物力,停电工期紧张。
面对如此严峻的现状,南海供电局精密部署,通过转供电、用户保供电、带电作业等不停电作业方式,最大限度降低负荷转接工程对用户的影响。

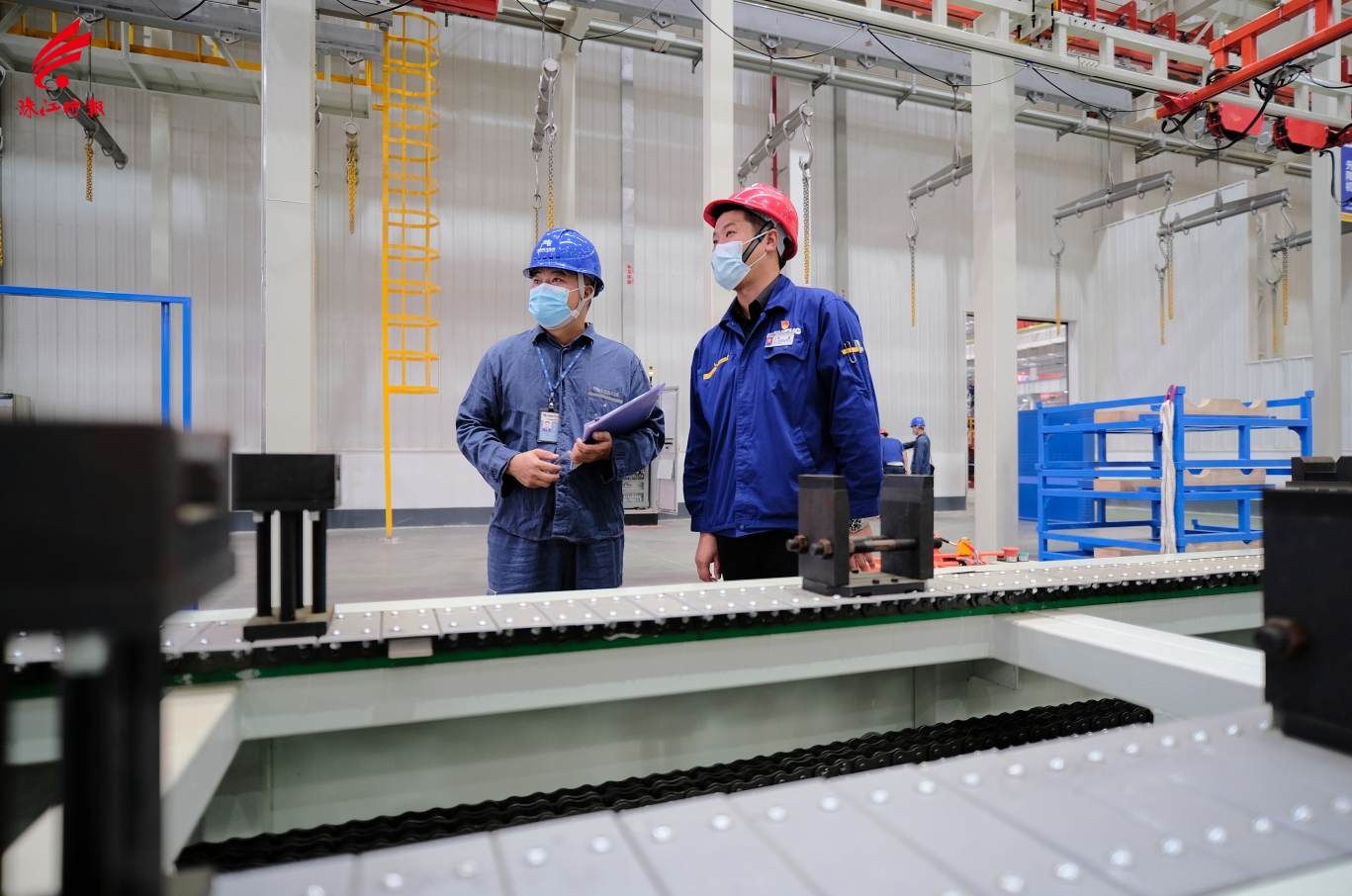

丹灶供电所工作人员到广东徐工建机智能制造基地提供上门服务。张文锐 摄
作业现场,绝缘斗臂车、移动环网柜车、移动箱变车和旁路电缆车轮流上阵,现场工作人员连续奋战 15个小时,完成了第一阶段的施工作业。接连5日,供电人“白加黑”如期施工,最高峰时期50人同时施工作业。
7月27日,海北站改造工程顺利完工,2号主变负载降低35%,过载情况有效缓解。值得一提的是,全程的“零感知”不停电作业,有效避免了停电对企业造成的损失,提升了客户的用电体验。
满意“用好电”
因地制宜服务园区改造扩容
“急用户之所急,满足客户之所需。”南海供电局突破传统工业园区整体报装用电,转变为产权业主单独报装模式,狮山万洋众创城成为全市首个成功案例,园区内的新设备不仅运行更安全稳定,后续设备也由供电局负责提供专业维护,为项目一期22家高新企业、38家规上企业扎根落户注入资源活水。
广东悦能开关电气有限公司负责人张蕴瑜感触很深。改造前,一个园区只有一块总表,园区内存在转供电加价的情况,办电、用电都得“跟大队”。“现在业务可以直接对口供电部门,每个企业都可以独立报装,发票也不用靠物业拆分了。”张蕴瑜说道。

狮山供电所工作人员走访广东悦能开关电气有限公司,为企业制定用电用能“一揽子”方案。黄涌 摄
园区新引入了一家专精特新企业生产线,希望进一步扩容。“考虑到园区场地空间客观条件,我们将两个公用开关站分别建在园区左右两侧的中心区域,尽量让开关站离每栋厂房都近。用户的接电距离越短,花钱架设电缆沟的成本也就越低。”南海供电局业扩专责步俊华坦言。
由于园区内租住企业变化快,各个企业用电需求不同,通过扩容,供电部门还留出了一定的容量裕度,进一步提高整个园区的供电能力和可靠性。
文/珠江时报全媒体记者 戴欢婷
通讯员 张宇晖 梁欣瑜 李承羲 王阳阳 欧如桐
